Le projet retenu pour le gymnase Léo Lagrange

La reconstruction du gymnase Léo Lagrange va offrir aux lycéens des espaces de sports collectifs, des salles d'activités et de musculation. Elle répond également aux besoins du SAM gymnastique artistique pour les entraînements et les compétitions de niveau régional et national. Le gymnase permettra également d'accueillir des compétitions sportives dans la salle multisports.



Équipements du futur complexe Léo Lagrange :

  • 1 salle multisport de 1 056 m² pour la pratique des sports collectifs, avec rideau séparatif permettant une séparation 1/3 - 2/3 avec une tribune de 200 places assises
  • 1 salle spécialisée de gymnastique de 1 600 m² avec une tribune de 500 places assises pour les compétitions
  • 1 salle de musculation de 200 m²
  • 1 salle polyvalente pour la motricité et les scolaires de 200 m²
  • 140 m² de locaux administration et vie de club : salles de réunion et de convivialité, bureaux, cuisine
  • Locaux annexes : hall d'accueil, 8 vestiaires collectifs, sanitaires, locaux technique et de stockage
  • 90 places de stationnement en pavés enherbés
  • 28 places de stationnement pour vélos, abrités sous le débord de toiture de l'entrée principale
  • Espaces extérieurs aménagés

Les façades seront réalisées en béton teinté dans la masse en couleur terre battue pour la partie basse et de bardage métallique à ondes aléatoires de couleur anthracite pour la partie haute.

200 m² de panneaux photovoltaïques reconditionnés (43 kWc) seront installés en autoconsommation sur le toit de la salle multisport. De plus, 2 000 m² de panneaux photovoltaïques supplémentaires seront ajoutés pour permettre une autoconsommation collective.

D'autres éléments notables comprennent l'ajout de lifts pour la maintenance des éclairages dans la salle de gymnastique ainsi qu'un système d'aspiration centralisé par le sol pour la récupération de la magnésie. Le chauffage sera assuré par une pompe à chaleur air/eau avec la possibilité de se raccorder facilement au réseau de chaleur urbain (RCU).



Des objectifs environnementaux ambitieux

Les objectifs environnementaux pour ce projet sont multiples : tout d'abord, la conception bioclimatique dépasse les exigences de la réglementation thermique RT2012 avec un objectif d'étanchéité à l'air du bâtiment à atteindre. De plus, la construction vise à limiter sa consommation en carbone, avec l'utilisation de matériaux biosourcés et issus du réemploi.

Un autre aspect important est l'apport significatif de lumière naturelle dans le bâtiment, accompagné d'un traitement acoustique adapté pour les deux grandes salles. Les objectifs incluent des consommations limitées en chauffage, ventilation et production d'eau chaude sanitaire, avec une production photovoltaïque pour la consommation électrique.

Enfin, pour garantir un confort optimal, le projet vise à maintenir une température ambiante modérée. Ces objectifs démontrent l'engagement du projet en faveur de la durabilité et du bien-être des utilisateurs.

Budget prévisionnel

Budget prévisionnel

  • Maître d'oeuvre : Moon Safari
  • Montant inscrit au Plan pluriannuel d'Investissements pour ce projet : 17,4 M€ TTC
  • Exploitation maintenance (sur 5 ans) : 255 778 € TTC
  • Soutiens financiers sollicités :
    • Conseil régional de Nouvelle-Aquitaine : 2,286 M€
    • Agence nationale du sport : 500 000€

Calendrier prévisionnel

  • 16 avril 2024 : sélection du groupement retenu pour le marché global de performance (jury d’audition des offres finales le 15 avril 2024 et Commission d’appel d’offres)
  • Mai 2024 : notification du marché global de performance
  • Janvier 2025 : démarrage des travaux
  • Juin 2026 : réception des travaux

Un préau sportif temporaire en attendant la reconstruction du gymnase Léo Lagrange

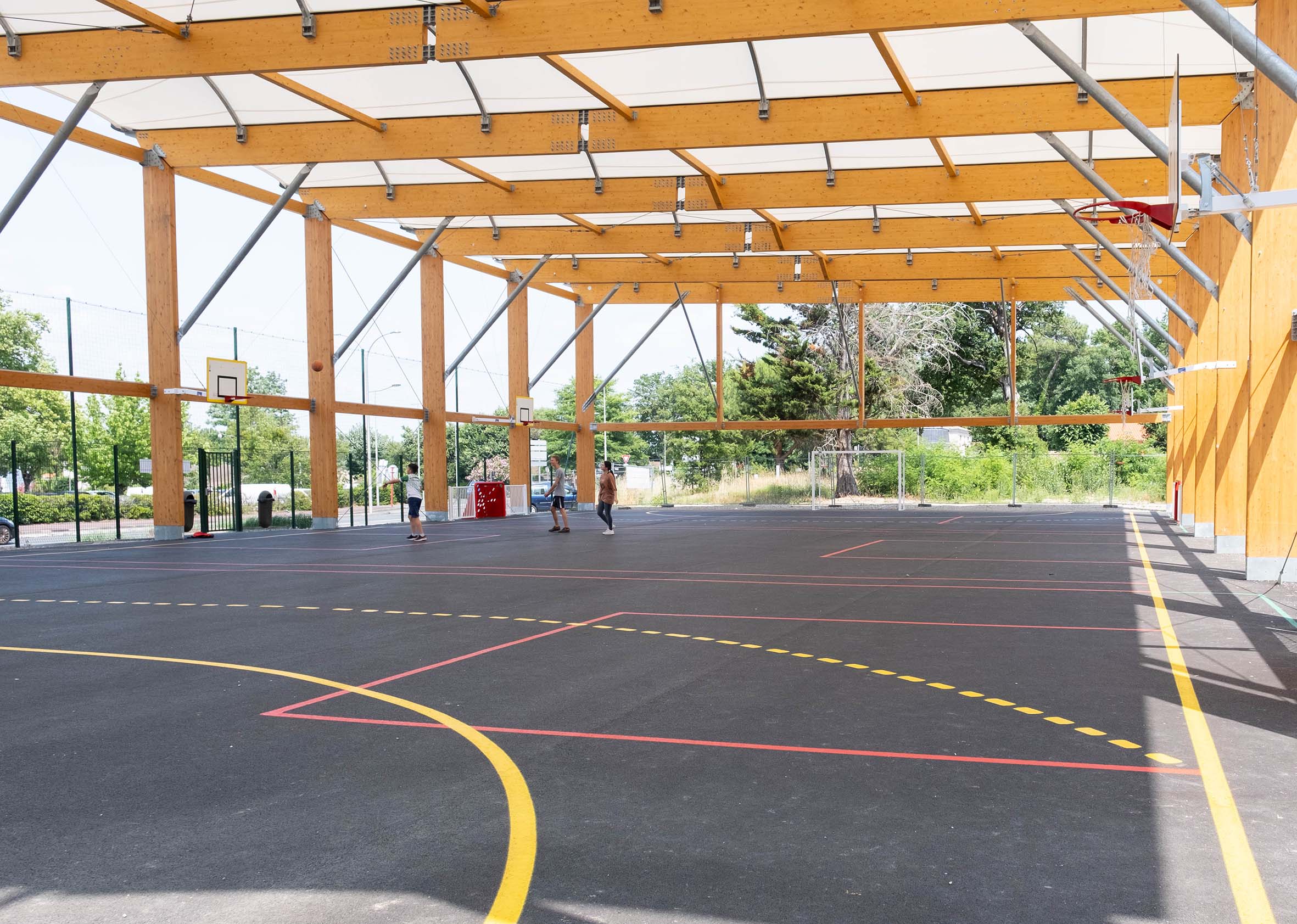

En attendant le début des travaux de reconstruction du gymnase,  la Ville a installé un préau sportif temporaire dédié aux activités scolaires et de loisirs.

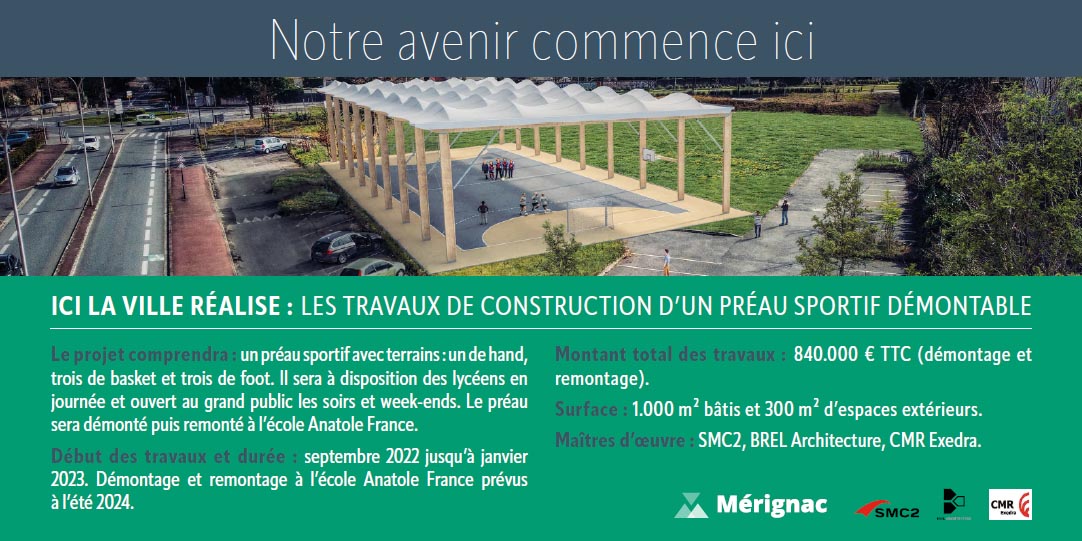

bache travaux préau leo lagrange

préau sportif
